Временная выгрузка топлива из АЭС "Бушер" была запланирована - эксперт

19 ноября 2012
A A A

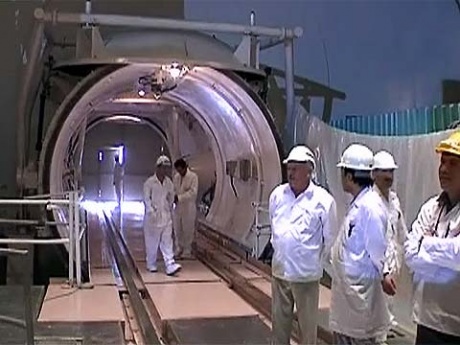

МАГАТЭ опубликовало на прошедшей неделе доклад по иранской ядерной программе, в котором говорилось о выгрузке топлива из первой иранской атомной станции. Временная выгрузка топлива из активной зоны реактора первого блока Бушерской АЭС, о которой говорится в докладе гендиректора МАГАТЭ, — запланированное, а не форс-мажорное мероприятие, заявил РИА Новости эксперт в атомной энергетике, главный редактор "Атоминфо" Александр Уваров. "О том, что выгрузка может потребоваться, было известно ещё летом 2012 года. Это запланированное мероприятие, а не форс-мажорное обстоятельство. Цель выгрузки — провести инспекцию состояния первого контура реакторной установки накануне передачи блока иранскому заказчику. Это важный шаг с точки зрения безопасности. Предположительно, осмотр призван также подтвердить, что в первом контуре не осталось посторонних предметов после повреждения в 2011 году взятого из запасников по настоянию иранской стороны немецкого насоса САОЗ (системы аварийного охлаждения активной зоны) низкого давления", — сказал эксперт. По его словам, нет оснований говорить о каких-либо серьёзных проблемах на Бушерской АЭС. "По нашей информации, повторный пуск реактора может произойти в декабре 2012 года. Передача блока иранскому заказчику состоится в конце года по иранскому календарю (до конца марта 2013 года)", — добавил он. Уваров напомнил, что первый блок Бушерской АЭС — уникальный проект, представляющий собой сочетание современных российских технологий с германским проектом типа "Конвой" 70-ых годов. "Так как задача обеспечения безопасности блока имеет наивысший приоритет, то программа пусковых мероприятий на "Бушере-1" носит расширенный характер по сравнению с другими атомными блоками", — отметил он. Строительство атомной электростанции в Бушере было начато в 1974 году немецким концерном Kraftwerk Union A.G. (Siemens/KWU). Между правительствами России и Ирана 25 августа 1992 года заключено соглашение о сооружении АЭС, в январе 1995 года подписан контракт на завершение строительства первого энергоблока станции. В 2001 году началась поставка основного технологического оборудования. Физический пуск АЭС "Бушер" начался под контролем инспекторов МАГАТЭ 21 августа 2010 года, когда была осуществлена доставка ядерного топлива в реакторное отделение станции. Восьмого мая 2011 года на энергоблоке проведены работы по выводу ядерной паропроизводящей установки на минимально контролируемый уровень мощности. С началом этих работ в активной зоне реактора АЭС запущена самоподдерживающая реакция деления ядерного топлива.
Источник: РИА Новости

Поделиться:

Ещё новости

Обнаружили ошибку? Пожалуйста, выделите её и нажмите Ctrl+Enter
Комментарии

Только зарегистрированные пользователи могут оставлять комментарий

Подписка

Подписывайтесь на наш Телеграм-канал для оперативного получения новостей.
